제도 소개


warning 지하안전관리에 관한 특별법 [시행 2022.1.28.] [법률 제18350호]

지하안전관리에 관한 특별법

시행령

시행규칙

  • 제3장 지하개발의 안전관리

    제1절 지하안전평가


    제14조(지하안전평가의 실시 등) ① 다음 각 호의 어느 하나에 해당하는 사업 중 대통령령으로 정하는 규모 이상의 지하 굴착공사를 수반하는 사업(이하 "지하안전평가 대상사업"이라 한다)을 하려는 지하개발사업자는 지하안전평가를 실시하여야 한다.

     1. 도시의 개발사업
     2. 산업입지 및 산업단지의 조성사업
     3. 에너지 개발사업
     4. 항만의 건설사업
     5. 도로의 건설사업
     6. 수자원의 개발사업
     7. 철도(도시철도를 포함한다)의 건설사업
     8. 공항의 건설사업
     9. 하천의 이용 및 개발 사업
     10. 관광단지의 개발사업
     11. 특정 지역의 개발사업
     12. 체육시설의 설치사업
     13. 폐기물 처리시설의 설치사업
     14. 국방·군사 시설의 설치사업
     15. 토석·모래·자갈 등의 채취사업
     16. 지하안전에 영향을 미치는 시설로서 대통령령으로 정하는 시설의 설치사업

    ② 지하안전평가 대상사업의 구체적인 종류·범위 등과 지하안전평가의 평가항목·방법, 지하안전평가를 실시할 수 있는 자의 자격 등에 필요한 사항은 대통령령으로 정한다.

  •




    제13조(지하안전평가 대상사업의 규모 등) ① 법 제14조제1항 각 호 외의 부분에서 "대통령령으로 정하는 규모 이상의 지하 굴착공사를 수반하는 사업"이란 다음 각 호의 사업을 말한다.

      1. 굴착깊이(공사 지역 내 굴착깊이가 다른 경우에는 최대 굴착깊이를 말한다. 이하 같다)가 20미터 이상인 굴착공사를 수반하는 사업
      2. 터널[산악터널 또는 수저(水底)터널은 제외한다] 공사를 수반하는 사업

    ② 법 제14조제1항제16호에서 "대통령령으로 정하는 시설"이란 「건축법」 제2조제1항제2호의 건축물을 말한다.


  • 제14조(지하안전평가 대상사업의 종류 및 평가방법 등) 법 제14조제2항에 따른 지하안전평가 대상사업의 구체적인 종류 및 범위는 별표 1과 같고, 평가항목 및 방법은 별표 2와 같다.

  •

  • 제15조(책임기술자의 자격 등) ① 법 제14조제2항에 따라 지하안전평가를 할 수 있는 사람(이하 "책임기술자"라 한다)은 「건설기술 진흥법 시행령」 별표 1에 따른 토질ㆍ지질 분야의 특급기술자로서 국토교통부령으로 정하는 교육을 이수한 사람으로 한다.

    ② 책임기술자는 지하안전평가를 할 때 필요한 경우에는 별표 8 제2호에 따른 기술인력의 자격 요건을 갖춘 사람으로 하여금 자신의 감독하에 지하안전평가를 하게 할 수 있다. 이 경우 책임기술자의 감독하에 지하안전평가를 하려는 사람은 제1항에 따른 교육을 이수하여야 한다.
  • 제5조(책임기술자 등의 교육훈련) ① 영 제15조제1항에서 "국토교통부령으로 정하는 교육"이란 다음 각 호의 어느 하나에 해당하는 기관에서 실시하는 지하안전 분야의 신규교육 및 보수교육을 말한다. <개정 2018.1.18>

     1. 「건설기술 진흥법 시행령」 제43조제2항에 따른 건설안전 분야의 교육훈련기관
     2. 「시설물의 안전 및 유지관리에 관한 특별법」 제45조에 따른 국토안전관리원
     3. 국가 또는 지방자치단체 소속 공무원교육원

    ② 제1항에 따른 신규교육은 70시간 이상으로 한다.

    ③ 제2항에 따른 신규교육을 이수한 후 3년 마다(매 3년이 되는 해의 12월 31일 전까지를 말한다) 제1항에 따른 보수교육을 받아야 한다. 이 경우 보수교육은 21시간 이상으로 한다.

    ④ 제1항부터 제3항까지에서 규정한 사항 외에 교육과정 및 그 내용 등에 관하여 필요한 사항은 국토교통부장관이 정한다.


  • 제15조(지하안전평가서의 작성 및 협의 요청 등) ① 승인등을 받아야 하는 지하개발사업자가 지하안전평가 대상사업에 대한 승인등을 요청할 때에는 지하안전평가에 관한 평가서(이하 "지하안전평가서"라 한다) 및 사업계획서 등 필요한 자료를 첨부하여 승인기관의 장에게 제출하여야 하고, 승인기관의 장은 승인등을 하기 전에 국토교통부장관에게 협의를 요청하여야 한다.

    ② 승인등을 받지 아니하여도 되는 지하개발사업자(승인기관의 장이 지하개발사업자인 경우를 말한다. 이하 같다)는 지하안전평가 대상사업의 실시계획ㆍ시행계획 등(이하 "사업계획 등"이라 한다)을 확정하기 전에 지하안전평가서 및 사업계획서 등 필요한 자료를 첨부하여 국토교통부장관에게 협의를 요청하여야 한다.

    ③ 제1항 및 제2항에 따른 지하안전평가서의 작성방법 및 제출방법, 협의 요청시기 등에 필요한 사항은 대통령령으로 정한다.


  • 제16조(지하안전평가서의 작성방법 등) ① 법 제15조에 따른 지하안전평가서(이하 "지하안전평가서"라 한다)의 작성방법은 별표 3과 같다.

    ② 지하안전에 영향을 미치는 사업의 실시계획ㆍ시행계획 등의 허가ㆍ인가ㆍ승인ㆍ면허 또는 결정 등(이하 "승인등"이라 한다)을 받아야 하는 지하개발사업자는 지하안전평가서를 전자문서의 형태로 승인기관의 장에게 제출하여야 한다.

    ③ 법 제15조제1항에 따라 지하안전평가서를 받은 승인기관의 장 또는 법 제15조제2항에 따라 승인등을 받지 아니하여도 되는 지하개발사업자(이하 "승인기관장등"이라 한다)가 국토교통부장관에게 협의를 요청하는 시기는 별표 1과 같다.

  • 제16조(지하안전평가서의 검토 및 통보 등) ① 국토교통부장관은 제15조제1항 및 제2항에 따라 협의를 요청받은 경우에는 지하안전평가서를 검토하여야 한다.

    ② 국토교통부장관은 제1항에 따라 지하안전평가서를 검토할 때에 지하개발사업자 또는 승인기관의 장에게 관련 자료의 제출을 요청할 수 있고, 필요한 경우 다음 각 호의 자에게 검토 및 현지조사를 의뢰할 수 있다. <개정 2017.1.17., 2020.6.9.>

     1. 「국토안전관리원법」 에 따른 국토안전관리원
     2. 「과학기술분야 정부출연연구기관 등의 설립ㆍ운영 및 육성에 관한 법률」에 따라 설립된 연구기관
     3. 「특정연구기관 육성법」 제2조에 따른 특정연구기관
     4. 그 밖에 대통령령으로 정하는 기관

    ③ 국토교통부장관은 제1항에 따라 지하안전평가서를 검토한 결과 제15조제3항에 따른 작성방법에 따라 작성되지 아니하는 등 대통령령으로 정하는 사유가 있는 경우에는 승인기관의 장 또는 승인등을 받지 아니하여도 되는 지하개발사업자(이하 "승인기관장등"이라 한다)에게 지하안전평가서 또는 사업계획 등의 보완ㆍ조정을 요청하거나 보완ㆍ조정을 지하개발사업자에게 요구할 것을 요청할 수 있다. 이 경우 승인기관장등은 정당한 사유가 없으면 이에 따라야 한다.

    ④ 국토교통부장관은 제15조제1항 또는 제2항에 따라 협의를 요청받은 날부터 대통령령으로 정하는 기간 이내에 승인기관장등에게 협의 내용을 통보하여야 한다.

    ⑤ 제4항에 따라 협의 내용을 통보받은 승인기관의 장은 이를 지체 없이 지하개발사업자에게 통보하여야 한다.

    ⑥ 제1항에 따른 지하안전평가서의 검토 기준ㆍ방법과 제3항에 따른 지하안전평가서 등의 보완ㆍ조정에 필요한 사항은 대통령령으로 정한다.


  • 제17조(지하안전평가서의 검토 및 통보) ① 국토교통부장관은 법 제16조제1항에 따라 지하안전평가서에 대하여 다음 각 호의 사항을 검토하여야 한다.

     1. 평가항목ㆍ방법 및 작성방법 등의 준수 여부
     2. 지하안전평가서 내용의 타당성 여부

    ② 법 제16조제4항에서 "대통령령으로 정하는 기관"이란 「공공기관의 운영에 관한 법률」제 4조에 따른 공공기관을 말한다.

    ③ 법 제16조제3항 전단에서 "대통령령으로 정하는 사유가 있는 경우"란 다음 각 호의 경우를 말한다.

     1. 제16조제1항에 따른 지하안전평가서의 작성방법을 준수하지 아니한 경우
     2. 사업 시행으로 지하안전에 해로운 영향을 미칠 우려가 있어 실시계획ㆍ시행계획 등(이하 "사업계획등"이라 한다)의 보완 또는 조정이 필요하다고 인정하는 경우

    ④ 법 제16조제4항에서 "대통령령으로 정하는 기간"이란 30일(부득이한 사유로 협의기간을 연장한 경우에는 50일)을 말한다. 이 경우 지하개발사업자가 지하안전평가서를 보완하는 기간과 공휴일 및 토요일은 기간 산정에서 제외한다.

    ⑤ 제1항부터 제4항까지에서 규정한 사항 외에 지하안전평가서의 검토 기준ㆍ방법, 보완 또는 조정에 관하여 필요한 사항은 국토교통부장관이 정하여 고시한다.



  • 제17조(협의 내용의 반영 등) ① 지하개발사업자나 승인기관의 장은 제16조제4항 또는 제5항에 따라 협의 내용을 통보받았을 때에는 그 내용을 해당 사업계획 등에 반영하기 위하여 필요한 조치를 하여야 한다.

    ② 승인기관의 장은 사업계획 등에 대하여 승인등을 하려면 협의 내용이 사업계획 등에 반영되었는지를 확인하여야 한다. 이 경우 협의 내용이 사업계획 등에 반영되지 아니한 경우에는 이를 반영하게 하여야 한다.

    ③ 승인기관장등은 사업계획 등에 대하여 승인등을 하거나 사업계획 등을 확정하였을 때에는 협의 내용의 반영 결과를 국토교통부장관에게 통보하여야 한다.

    ④ 국토교통부장관은 제3항에 따라 통보받은 결과에 협의 내용이 반영되지 아니한 경우 승인기관장등에게 협의 내용을 반영하도록 요청할 수 있다. 이 경우 승인기관장등은 정당한 사유가 없으면 이에 따라야 한다.


  •
  •
  • 제18조(협의 내용의 조정 및 사업계획 등의 변경·재협의 등) ① 지하개발사업자나 승인기관의 장은 제16조제4항 또는 제5항에 따라 통보받은 협의 내용에 이의가 있으면 국토교통부장관에게 협의 내용을 조정하여 줄 것을 요청할 수 있다. 이 경우 승인등을 받아야 하는 지하개발사업자는 승인기관의 장을 거쳐 조정을 요청하여야 한다.

    ② 지하개발사업자는 제15조 및 제16조에 따라 협의한 사업계획 등을 변경하는 경우에는 사업계획 등의 변경에 따른 지하안전확보방안을 마련하여 이를 변경되는 사업계획 등에 반영하여야 한다.

    ③ 승인등을 받아야 하는 지하개발사업자는 제2항에 따른 지하안전확보방안에 대하여 미리 승인기관의 장의 검토를 받아야 한다. 다만, 국토교통부령으로 정하는 경미한 변경사항에 대하여는 그러하지 아니하다.

    ④ 승인기관장등은 제2항 및 제3항에 따라 지하안전확보방안을 마련하거나 검토하는 경우로서 해당 사업계획 등의 변경된 내용이 지하안전에 영향을 줄 수 있다고 대통령령으로 정하는 사항에 해당하는 경우에는 국토교통부장관에게 재협의를 요청하여야 한다.

    ⑤ 제1항부터 제4항까지에 따른 협의 내용의 조정 및 사업계획 등의 변경·재협의 등에 필요한 사항은 대통령령으로 정한다.

    ⑥ 제2항에 따른 지하안전확보방안의 사업계획 등에 대한 반영 여부의 확인·통보에 관하여는 제17조제2항부터 제4항까지를 준용한다. 이 경우 "협의 내용"은 "지하안전확보방안"으로 본다.


  • 제19조(협의 내용의 조정) ① 법 제18조제1항에 따라 승인기관장등이 국토교통부장관에게 협의 내용의 조정을 요청하려는 경우 법 제16조제4항에 따라 협의 내용을 통보받은 날부터 90일 이내에 다음 각 호의 사항이 포함된 협의 내용 조정요청서(이하 "조정요청서"라 한다)를 제출하여야 한다. 이 경우 승인등을 받아야 하는 지하개발사업자는 법 제16조제5항에 따라 협의 내용을 통보받은 날부터 75일 이내에 승인기관의 장에게 조정요청서를 제출하여야 한다.

     1. 조정을 요청하는 협의 내용
     2. 조정요청 사유 및 조정요청안
     3. 조정요청안에 따른 지하안전평가의 분석

    ② 국토교통부장관은 제1항에 따른 조정요청서를 받은 날부터 30일(부득이한 사유로 기간을 연장한 경우에는 50일) 이내에 그 결과를 통보하여야 한다. 이 경우 지하개발사업자가 지하안전평가서를 보완하는 기간과 공휴일 및 토요일은 기간 산정에서 제외한다.


  • 제20조(사업계획등의 변경ㆍ재협의) ① 법 제18조제3항 본문에 따른 검토를 요청받은 승인기관의 장은 해당 지하안전확보방안이 법 제18조제4항에 따른 재협의 요청 대상에 해당하는지 여부에 대하여 검토하여 승인등을 받아야 하는 지하개발사업자에게 통보하여야 한다.

    ② 법 제18조제4항에서 "해당 사업계획 등의 변경된 내용이 지하안전에 영향을 줄 수 있다고 대통령령으로 정하는 사항에 해당하는 경우"란 다음 각 호의 경우를 말한다.

     1. 굴착깊이의 변경이 다음 각 목의 어느 하나에 해당하는 경우(시행 2018. 12. 31., 2020.1.7.)
      가. 법 제15조 및 제16조에 따라 협의한 사업계획등에 반영된 깊이보다 3미터 이상 깊어지는 경우
      나. 법 제15조 및 제16조에 따라 협의한 사업계획등에 반영된 깊이보다 깊어져 법 제23조에 따른 소규모 지하안전평가 대상사업이 법 제14조에 따른 지하안전평가 대상사업에 해당하게 되는 경우  2. 굴착면적이 법 제15조 및 제16조에 따라 협의한 사업계획등에 반영된 면적보다 30퍼센트 이상 증가하는 경우
     3. 흙막이·차수(遮水) 공법이 법 제15조 및 제16조에 따라 협의한 사업계획등에 반영된 공법과 달라지는 경우

    ③ 법 제18조제4항에 따라 재협의를 요청하려는 승인기관장등은 법 제18조제2항에 따라 지하안전확보방안을 마련한 날 또는 제1항에 따른 검토를 완료한 날부터 90일 이내에 다음 각 호의 사항이 포함된 재협의 요청서를 국토교통부장관에게 제출하여야 한다. 이 경우 승인등을 받아야 하는 지하개발사업자는 제1항에 따른 통보를 받은 날부터 75일 이내에 승인기관의 장에게 재협의 요청서를 제출하여야 한다.

     1. 사업계획등의 변경 사유 및 내용
     2. 사업계획등의 변경 등에 따른 지하안전확보방안

    ④ 국토교통부장관은 제3항에 따른 재협의 요청서를 받은 날부터 30일(부득이한 사유로 기간을 연장한 경우에는 50일) 이내에 그 결과를 통보하여야 한다. 이 경우 지하개발사업자가 재협의 요청서를 보완하는 기간과 공휴일 및 토요일은 기간 산정에서 제외한다.


  •
  •
  •
  • 제7조(지하안전확보방안 검토의 예외) ① 법 제18조제3항 단서에서 "국토교통부령으로 정하는 경미한 변경사항"이란 다음 각 호의 사항을 말한다.

     1. 법 제15조 및 제16조에 따라 협의한 지하안전평가 대상사업의 실시계획·시행계획 등(이하 "사업계획등"이라 한다)에 포함된 시설물이 구조의 변경 없이 그 용도가 변경되는 경우로서 새로운 지반침하 요인이 발생하지 아니하는 경우
     2. 최대 굴착 깊이가 법 제15조 및 제16조에 따라 협의한 사업계획등에 반영된 깊이보다 감소하는 경우
     3. 지하안전시설을 법 제15조 및 제16조에 따라 협의한 사업계획등에 반영된 규모 또는 용량 이상으로 정비하는 경우
     4. 그 밖에 제1호부터 제3호까지에 준하는 경우로서 새로운 지반침하의 요인이 없다고 승인기관의 장이 인정하는 경우

    ② 지하개발사업자는 제1항에 각 호의 경미한 사항을 변경하는 경우 별지 제3호서식의 관리대장에 변경 내용을 기록하여야 한다.


  • 제19조(사전공사의 금지 등) ① 지하개발사업자는 제15조부터 제18조까지에 따른 협의 등의 절차가 끝나기 전에 지하안전평가 대상사업의 공사를 하여서는 아니 된다. 다만, 제15조부터 제18조까지에 따른 협의를 거쳐 승인등을 받은 사업으로서 제18조제2항에 따른 사업계획 등의 변경 및 같은 조 제4항에 따른 재협의 대상에 포함되지 아니한 공사의 경우에는 그러하지 아니하다.

    ② 승인기관의 장은 제15조부터 제18조까지에 따른 협의 등의 절차가 끝나기 전에 사업계획 등에 대한 승인등을 하여서는 아니 된다.

    ③ 승인기관의 장은 승인등을 받아야 하는 지하개발사업자가 제1항을 위반하여 공사를 시행하였을 때에는 해당 사업의 전부 또는 일부에 대하여 공사중지를 명하여야 한다.

    ④ 국토교통부장관은 지하개발사업자가 제1항을 위반하여 공사를 시행하였을 때에는 승인등을 받지 아니하여도 되는 지하개발사업자에게 공사중지나 그 밖에 필요한 조치를 할 것을 명령하거나 승인기관의 장에게 공사중지나 그 밖에 필요한 조치를 명할 것을 요청할 수 있다. 이 경우 승인기관장등은 정당한 사유가 없으면 이에 따라야 한다.


  •
  •

  • 제20조(착공후지하안전조사) ① 지하개발사업자(지하안전평가 대상사업을 하려는 사업자를 말한다. 이하 이 조에서 같다)는 해당 지하안전평가 대상사업을 착공한 후에 그 사업이 지하안전에 미치는 영향을 조사(이하 "착공후지하안전조사"라 한다)하고, 그 결과 지하안전을 위하여 조치가 필요한 경우에는 지체 없이 필요한 조치를 하여야 한다.

    ② 지하개발사업자는 착공후지하안전조사에 관한 조사서(이하 "착공후지하안전조사서"라 한다)와 지하안전을 위하여 조치가 필요한 사실 및 조치 내용을 국토교통부장관 및 승인기관의 장에게 통보하여야 한다.

    ③ 국토교통부장관 및 승인기관의 장은 제2항에 따라 통보받은 내용을 검토하여야 하며, 필요한 경우 제16조제2항 각 호의 자에게 검토 및 현지조사를 의뢰할 수 있다.

    ④ 착공후지하안전조사의 조사항목·조사기간, 착공후지하안전조사를 실시할 수 있는 자의 자격, 착공후지하안전조사서의 작성방법, 제2항에 따른 통보방법 등에 필요한 사항은 대통령령으로 정한다.


  • 제21조(착공후지하안전조사) ① 법 제20조제1항에 따른 착공후지하안전조사(이하 "착공후지하안전조사"라 한다)는 지하안전평가서에 기재된 착공후지하안전조사 실시기간에 한다.

    ② 착공후지하안전조사의 조사항목 및 방법은 별표 4와 같다.

    ③ 법 제20조제2항에 따른 착공후지하안전조사서(이하 "착공후지하안전조사서"라 한다)의 작성방법은 별표 5와 같다.

    ④ 법 제20조제1항에 따라 착공후지하안전조사를 하는 지하개발사업자는 다음 각 호의 구분에 따라 착공후지하안전조사의 내용 및 결과를 전자문서의 형태로 국토교통부장관 및 승인기관의 장에게 제출해야한다.
     1. 매달 말일을 기준으로 착공후지하안전조사가 실시 중인 경우 : 그 다음 달 10일까지 지난달의 착공후지하안전조사 내용. 다만, 착공후지하안전조사의 실시기간이 30일 이내인 경우는 제외한다.
     2. 착공후지하안전조사가 종료된 경우 : 종료일로부터 15일 이내에 착공후지하안전조사서와 지하안전을 위하여 조치가 필요한 사실 및 조치 내용

    ⑤ 착공후지하안전조사를 할 수 있는 사람의 자격에 관하여는 제15조를 준용한다. 이 경우 "지하안전평가"는 "착공후지하안전조사"로 본다.




  • 제8조(착공후지하안전조사 결과의 작성) 영 제21조제4항에 따른 착공후지하안전조사서와 지하안전을 위하여 조치가 필요한 사실 및 조치내용은 별지 제4호서식에 따라 작성한다.

  • 제21조(협의 내용의 이행 및 관리ㆍ감독 등) ① 지하개발사업자는 사업계획 등을 시행할 때에 사업계획 등에 반영된 협의 내용을 이행하여야 한다.

    ② 승인기관의 장은 승인등을 받아야 하는 지하개발사업자가 협의 내용을 이행하였는지를 확인하여야 하며, 승인등을 받아야 하는 지하개발사업자가 협의 내용을 이행하지 아니하였을 때에는 그 이행에 필요한 조치를 명하여야 한다.

    ③ 승인기관의 장은 승인등을 받아야 하는 지하개발사업자가 제2항에 따른 조치명령을 이행하지 아니하여 해당 사업이 지하안전에 중대한 영향을 미친다고 판단하는 경우에는 그 사업의 전부 또는 일부에 대한 공사중지명령을 하여야 한다.

    ④ 국토교통부장관은 협의 내용의 이행을 관리하기 위하여 필요하다고 인정하는 경우에는 승인등을 받지 아니하여도 되는 지하개발사업자에게 공사중지나 그 밖에 필요한 조치를 할 것을 명령하거나, 승인기관의 장에게 공사중지명령이나 그 밖에 필요한 조치명령을 할 것을 요청할 수 있다. 이 경우 승인기관장등은 정당한 사유가 없으면 이에 따라야 한다.

    ⑤ 국토교통부장관 또는 승인기관의 장은 지하개발사업자에게 협의 내용의 이행에 관련된 자료를 제출하게 하거나 소속 공무원으로 하여금 사업장에 출입하여 조사하게 할 수 있다. 이 경우 조사에 관하여는 제30조제2항 및 제3항을 준용한다.


  •
  •

  • 제22조(재평가) ① 국토교통부장관은 해당 사업을 착공한 후에 지하안전평가 협의 당시 예측하지 못한 사정이 발생하여 주변 지하안전에 중대한 영향을 미치는 경우로서 제20조제1항 또는 제21조에 따른 조치나 조치명령으로는 지하안전확보방안을 마련하기 곤란한 경우에는 승인기관장등과의 협의를 거쳐 제16조제2항 각 호의 자에게 재평가를 하도록 요청할 수 있다.

    ② 제1항에 따른 요청을 받은 자는 해당 사업계획 등에 대하여 재평가를 실시하고 그 결과를 대통령령으로 정하는 기간 이내에 국토교통부장관과 승인기관장등에게 통보하여야 한다.

    ③ 국토교통부장관이나 승인기관장등은 제2항에 따라 재평가 결과를 통보받았을 때에는 재평가 결과에 따라 지하안전확보를 위하여 지하개발사업자에게 필요한 조치를 하게 하거나 다른 행정기관의 장 등에게 필요한 조치명령을 하도록 요청할 수 있다.


  • 제22조(재평가 결과 통보) 법 제22조제2항에서 "대통령령으로 정하는 기간"이란 법 제22조제1항에 따라 재평가를 요청받은 날부터 180일을 말한다.


  •

  • 제2절 소규모 지하안전평가

    제23조(소규모 지하안전평가의 실시 등) ① 지하안전평가 대상사업에 해당하지 아니하는 사업으로서 대통령령으로 정하는 소규모 사업 (이하 "소규모 지하안전평가 대상사업"이라 한다)을 하려는 지하개발사업자는 소규모 지하안전평가를 실시하고, 소규모 지하안전평가에 관한 평가서(이하 "소규모 지하안전평가서"라 한다)를 작성하여야 한다. 다만, 천재지변이나 사고로 인한 긴급복구가 필요한 경우 등 대통령령으로 정하는 사유에 해당한다고 국토교통부장관이 인정한 지하시설물 공사(이하 "긴급복구공사"라 한다)의 경우에는 그러하지 아니하다.

    ② 소규모 지하안전평가의 평가항목·방법, 소규모 지하안전평가를 실시할 수 있는 자의 자격, 소규모 지하안전평가서의 작성방법 등에 필요한 사항은 대통령령으로 정한다.

    ③ 소규모 지하안전평가에 관하여는 제15조부터 제22조까지를 준용한다. 이 경우 "지하안전평가"는 "소규모 지하안전평가"로, "지하안전평가서"는 "소규모 지하안전평가서"로 본다.


  •

    제23조(소규모 지하안전평가 대상사업) 법 제23조제1항 본문에서 "대통령령으로 정하는 소규모 사업"(이하 "소규모 지하안전평가 대상사업"이라 한다)이란 굴착깊이가 10미터 이상 20미터 미만인 굴착공사를 수반하는 사업으로서, 그 종류 및 범위는 별표 1과 같다.


  • 제24조(소규모 지하안전평가 면제 사유) ① 법 제23조제1항 단서에서 "천재지변이나 사고로 인한 긴급복구가 필요한 경우 등 대통령령으로 정하는 사유"란 다음 각 호의 경우를 말한다.

     1. 천재지변으로 인하여 긴급복구가 필요한 경우
     2. 전기·전기통신의 불통 또는 상하수도관·가스관 등의 파열·누출 등으로 긴급복구가 필요한 경우
     3. 그 밖에 관계 중앙행정기관의 장 또는 지방자치단체의 장이 긴급복구가 필요하다고 인정하는 경우

    ② 법 제23조제1항 단서에 따라 긴급복구공사(이하 "긴급복구공사"라 한다)를 한 지하개발사업자는 긴급복구공사를 한 후 공사 결과를 지체 없이 국토교통부장관 및 승인기관의 장에게 통보하여야 한다.


  • 제25조(소규모 지하안전평가의 평가항목 및 방법 등) ① 소규모 지하안전평가의 평가항목 및 방법은 별표 6과 같다.

    ② 법 제23조제2항에 따라 소규모 지하안전평가를 실시할 수 있는 자의 자격에 관하여는 제15조를 준용한다. 이 경우 "지하안전평가"는 "소규모 지하안전평가"로 본다.

    ③ 법 제23조제2항에 따른 소규모 지하안전평가서(이하 "소규모 지하안전평가서"라 한다)의 작성방법은 별표 7과 같다.

    ④ 제1항부터 제3항까지에서 규정한 사항 외에 소규모 지하안전평가에 관하여는 제16조제2항 및 제3항, 제17조부터 제20조까지 및 제22조를 준용한다. 이 경우 "지하안전평가"는 "소규모 지하안전평가"로, "지하안전평가서"는 "소규모 지하안전평가서"로 본다.


  •

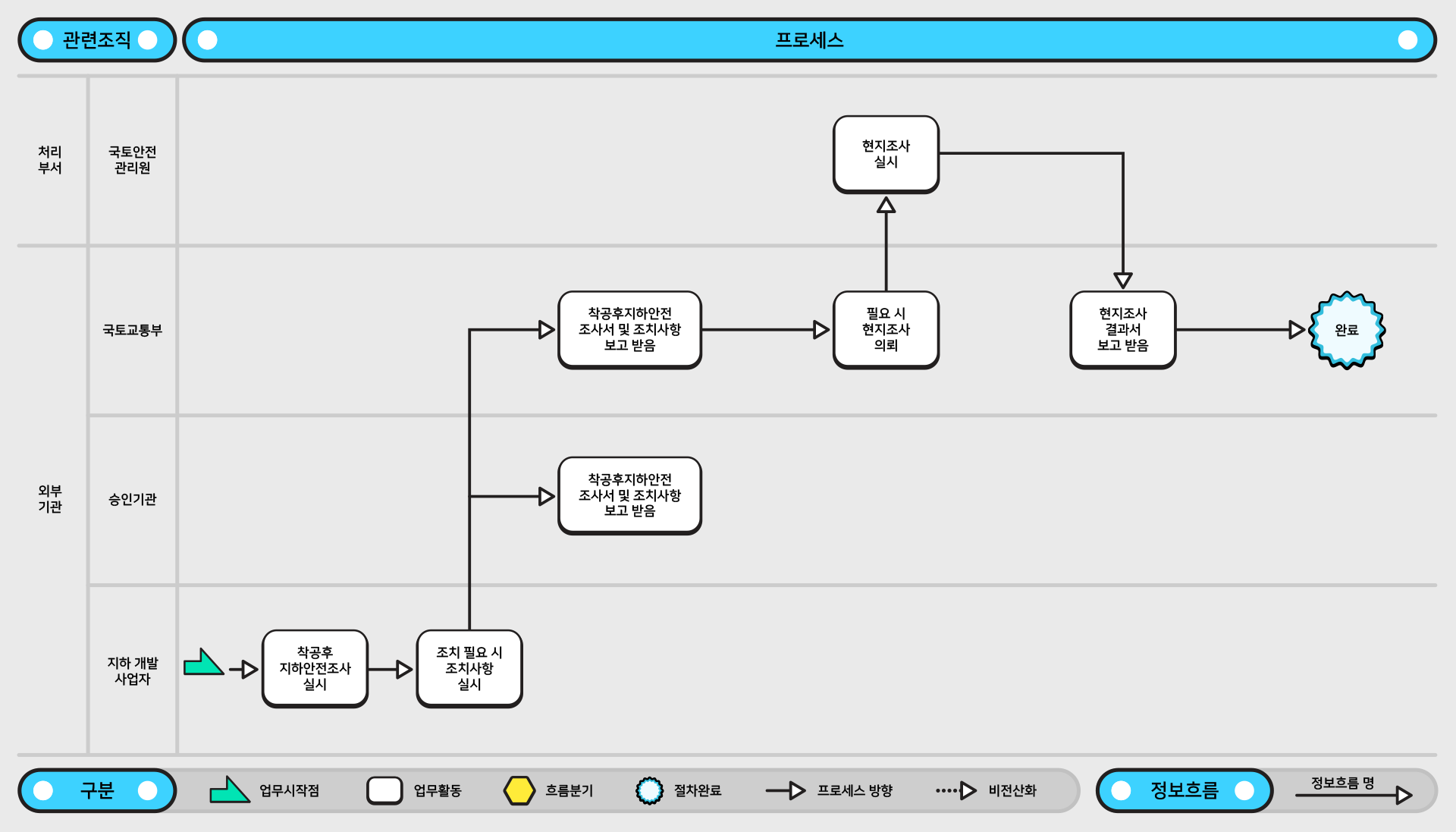

지하안전평가 업무기능관계도
